Planowanie budowy domu to ekscytujące przedsięwzięcie, które wiąże się z wieloma decyzjami i, co tu dużo mówić, niemałymi kosztami. Jednym z kluczowych etapów jest uzbrojenie działki w niezbędne media. W 2026 roku, podobnie jak w latach poprzednich, ceny usług i materiałów budowlanych podlegają dynamicznym zmianom. Ten artykuł ma na celu szczegółowe omówienie kosztów uzbrojenia działki w media – prąd, wodę, kanalizację i gaz – a także przedstawienie alternatywnych rozwiązań. Moim celem jest dostarczenie Ci precyzyjnych informacji, które pozwolą Ci zaplanować budżet inwestycji i uniknąć nieprzewidzianych wydatków, co jest kluczowe dla każdego inwestora.
Uzbrojenie działki w media w 2026 roku – kluczowe koszty i decyzje
- Całkowity koszt uzbrojenia działki w media w 2026 roku waha się od 15 000 zł do ponad 50 000 zł.
- Kluczowe czynniki wpływające na cenę to odległość od sieci, lokalizacja i stawki wykonawców.
- Przyłącze prądu to wydatek rzędu 3 000 - 10 000 zł, wody i kanalizacji 8 000 - 20 000 zł, a gazu 5 000 - 8 000 zł.
- Alternatywy takie jak szambo (8 000 - 15 000 zł) czy przydomowa oczyszczalnia ścieków (od 10 000 zł) są opłacalne w przypadku braku dostępu do sieci.
- Proces uzbrojenia działki jest czasochłonny i może trwać od kilku miesięcy do ponad roku.

Uzbrojenie działki w media: Co to oznacza i od czego zależy całkowity koszt Twojej inwestycji?

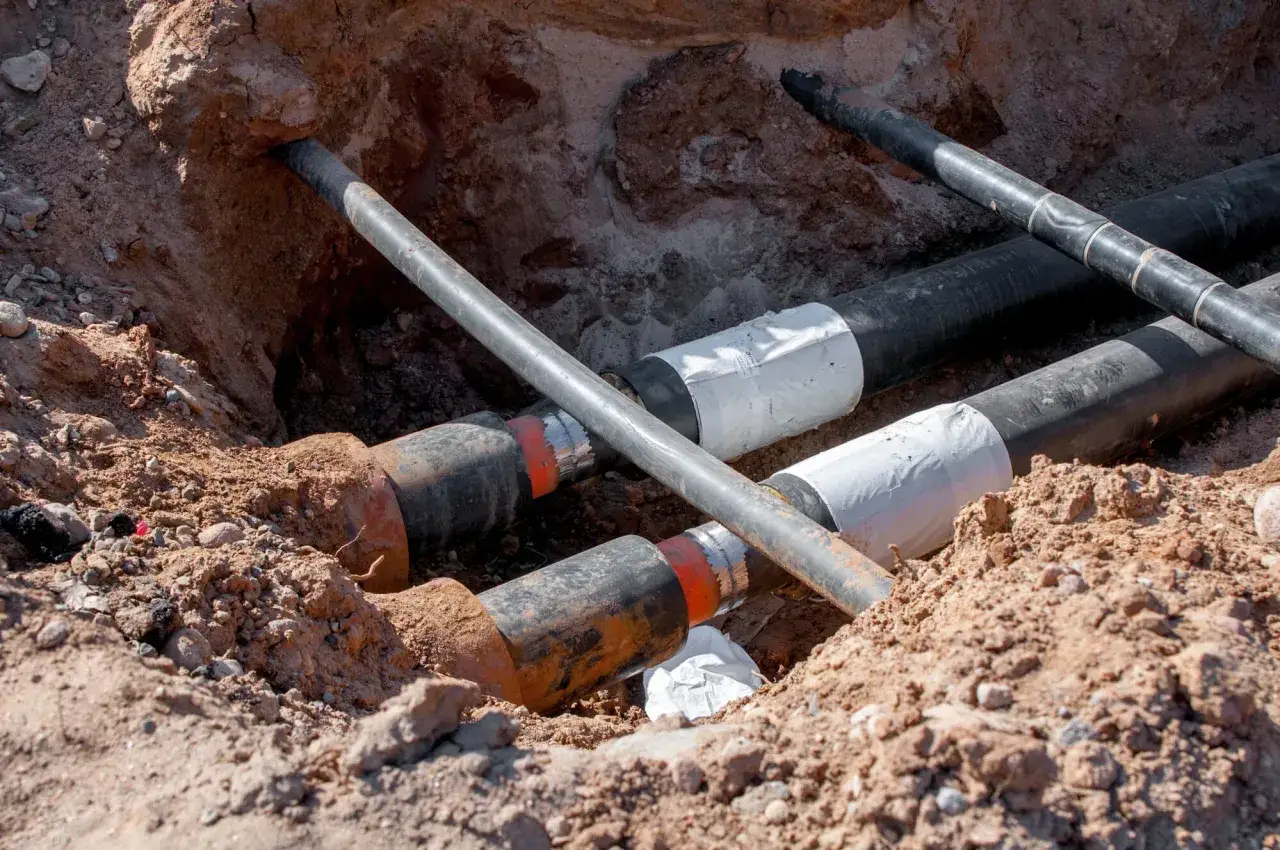

Termin „uzbrojenie działki” odnosi się do doprowadzenia do niej wszystkich niezbędnych instalacji technicznych, takich jak prąd, woda, kanalizacja i gaz. Jest to absolutnie kluczowy etap dla każdego inwestora planującego budowę, ponieważ bez dostępu do tych mediów, budowa domu, a następnie komfortowe zamieszkanie, są praktycznie niemożliwe. To właśnie stopień uzbrojenia działki ma fundamentalny wpływ na jej wartość rynkową oraz, co najważniejsze, na całkowity budżet i harmonogram Twojej inwestycji.
Wyróżniamy trzy główne typy działek pod kątem uzbrojenia. Działka uzbrojona to taka, która posiada już wszystkie przyłącza doprowadzone do granicy nieruchomości, a niekiedy nawet do wnętrza działki. To najbardziej komfortowa, ale i najdroższa opcja. Działka częściowo uzbrojona ma dostęp do niektórych mediów, na przykład tylko do prądu, co oznacza, że pozostałe trzeba będzie doprowadzić na własną rękę. Największym wyzwaniem jest działka nieuzbrojona, gdzie wszystkie media muszą zostać doprowadzone od podstaw, co wiąże się z największymi kosztami i najdłuższym czasem realizacji. Konsekwencje finansowe i czasowe każdej z tych opcji są ogromne – od kilkunastu do nawet kilkudziesięciu tysięcy złotych różnicy i miesięcy dodatkowych formalności.
Całkowity koszt uzbrojenia działki zależy od wielu czynników. Kluczowa jest odległość od istniejących sieci – im dalej Twoja działka znajduje się od głównej linii energetycznej, wodociągowej czy gazowej, tym wyższe będą koszty doprowadzenia przyłączy. Istotna jest także lokalizacja działki. Na terenach miejskich, gdzie infrastruktura jest gęstsza, koszty mogą być niższe, ale z kolei opłaty za zajęcie pasa drogowego czy stawki wykonawców mogą być wyższe niż na obszarach wiejskich. Warunki gruntowe również mają znaczenie; na przykład, skalisty grunt utrudnia i podraża prace ziemne. Nie bez znaczenia są także wysokość opłat urzędowych oraz stawki lokalnych wykonawców, które mogą się różnić w zależności od regionu.
Proces uzbrojenia działki to również szereg formalności, które należy przejść krok po kroku. Zaczyna się od uzyskania mapy do celów projektowych, która jest podstawą do wszelkich dalszych działań. Następnie musisz wystąpić o warunki techniczne do poszczególnych gestorów sieci (zakład energetyczny, wodociągi, gazownia). Po ich otrzymaniu, konieczne jest zlecenie projektów przyłączy, które muszą być zgodne z warunkami technicznymi. Kolejnym etapem jest uzyskanie niezbędnych pozwoleń (np. na budowę przyłącza, na zajęcie pasa drogowego). Dopiero po tym można przystąpić do realizacji prac. Całość kończy się odbiorem technicznym przez odpowiednie służby, co potwierdza prawidłowość wykonania instalacji.

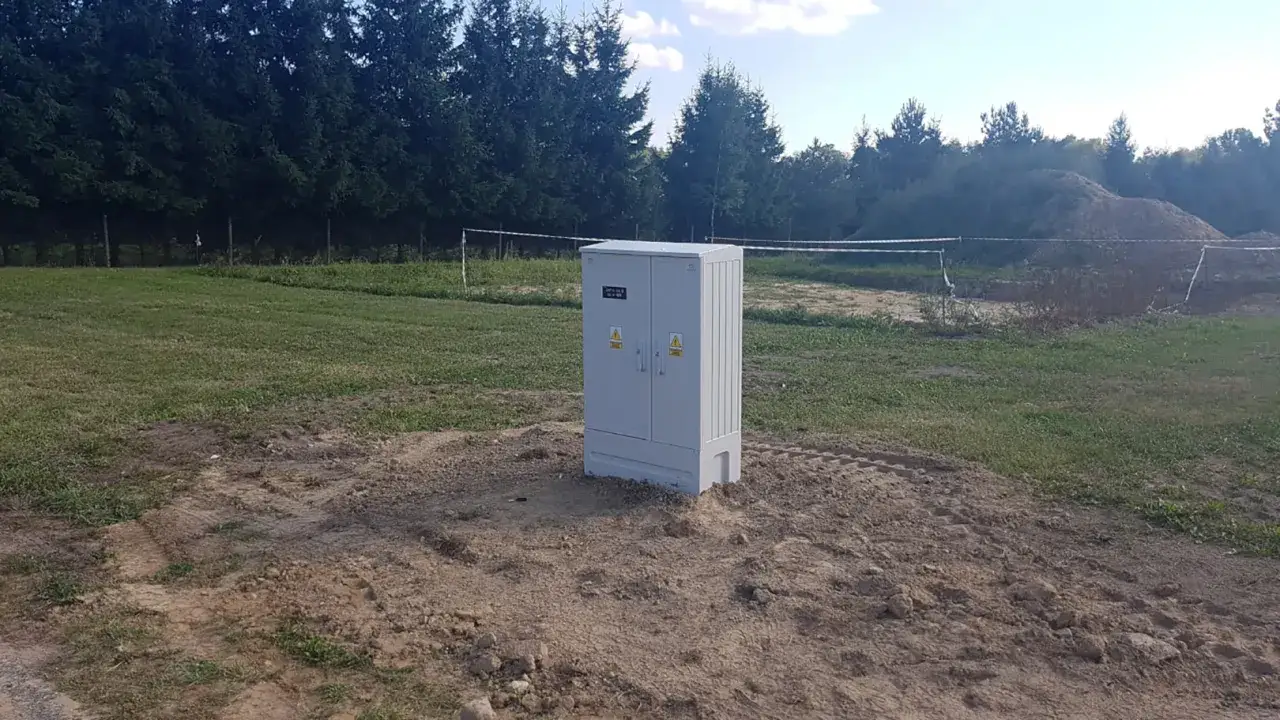

Prąd na działce: Ile kosztuje i jak długo trzeba czekać na kluczowe medium?
Prąd to absolutna podstawa każdej budowy i późniejszego funkcjonowania domu. Koszty przyłącza prądu w 2026 roku są zróżnicowane i zależą od kilku czynników. Najważniejsza jest opłata przyłączeniowa, która ma charakter ryczałtowy. Dla przyłącza kablowego (ziemnego) zazwyczaj mieści się ona w przedziale 2000-3500 zł, natomiast dla przyłącza napowietrznego bywa nieco niższa, choć coraz rzadziej stosowana ze względów estetycznych i bezpieczeństwa. Warto pamiętać, że opłata ta pokrywa doprowadzenie prądu do granicy działki lub do skrzynki ZK (złącza kablowego).
Do ryczałtowej opłaty należy doliczyć szereg dodatkowych kosztów. Niezbędny będzie projekt przyłącza, którego cena waha się od 500 do 2000 zł, w zależności od złożoności i lokalizacji. Konieczne są również prace geodezyjne, takie jak wytyczenie trasy przyłącza i inwentaryzacja powykonawcza, co może kosztować kilkaset złotych. Bardzo ważnym elementem jest wykonanie wewnętrznej linii zasilającej (WLZ), czyli odcinka kabla od skrzynki ZK na granicy działki do rozdzielnicy w budynku. Koszt WLZ, wraz z materiałami i robocizną, to zazwyczaj 2000-6000 zł, w zależności od długości i przekroju kabla.
Sumując te elementy, całkowity koszt przyłącza prądu zazwyczaj zamyka się w przedziale 3 000 - 10 000 zł. Należy jednak mieć na uwadze, że kwota ta może znacząco wzrosnąć, jeśli odległość Twojej działki od istniejącej sieci energetycznej przekracza 200 metrów. W takich przypadkach zakład energetyczny może naliczyć dodatkowe opłaty za każdy kolejny metr, co potrafi podnieść koszty nawet o kilka tysięcy złotych.
Porównując przyłącze napowietrzne i kablowe, to drugie jest droższe w realizacji, ale oferuje lepszą estetykę (brak słupów i wiszących kabli) oraz większe bezpieczeństwo. Warto rozważyć tę opcję, jeśli budżet na to pozwala.
Ważne jest również rozróżnienie między prądem budowlanym a prądem docelowym. Prąd budowlany, często podłączany tymczasowo, służy do zasilania narzędzi i maszyn na placu budowy. Prąd docelowy to już stałe przyłącze, z którego dom będzie korzystał po zakończeniu budowy. Aby nie wstrzymywać prac, warto jak najszybciej złożyć wniosek o warunki przyłączenia, a następnie o umowę o przyłączenie do sieci. Czas oczekiwania na realizację przyłącza energetycznego jest niestety długi i może wynosić od kilku miesięcy do ponad roku, dlatego formalności należy rozpocząć z dużym wyprzedzeniem.
| Element kosztu przyłącza prądu | Orientacyjny koszt (2026) |
|---|---|
| Opłata przyłączeniowa (ryczałtowa, kablowa) | 2 000 - 3 500 zł |
| Projekt przyłącza | 500 - 2 000 zł |
| Prace geodezyjne (wytyczenie, inwentaryzacja) | 300 - 800 zł |
| Wewnętrzna Linia Zasilająca (WLZ) | 2 000 - 6 000 zł |
| Całkowity koszt przyłącza prądu | 3 000 - 10 000 zł (może wzrosnąć dla długich przyłączy) |

Woda i kanalizacja: Realne koszty i procedury podłączenia do sieci wod-kan

Dostęp do bieżącej wody i sprawnej kanalizacji to kolejne fundamentalne media, bez których trudno wyobrazić sobie funkcjonowanie nowoczesnego domu. Koszty ich przyłączenia są często ze sobą powiązane, gdyż procedury są podobne, a prace ziemne mogą być wykonywane jednocześnie. Przygotuj się na to, że ten etap może być jednym z droższych w całym procesie uzbrajania działki.
Zacznijmy od przyłącza wody. Pierwszym krokiem jest opłata za wydanie warunków technicznych przez lokalne przedsiębiorstwo wodociągowe – to zazwyczaj kilkadziesiąt do kilkuset złotych. Następnie konieczny jest projekt przyłącza, którego koszt oscyluje w granicach 1100 - 2500 zł. Do tego dochodzą opłaty geodezyjne za wytyczenie trasy i inwentaryzację powykonawczą, podobnie jak w przypadku prądu. Największą pozycją jest jednak koszt robocizny z materiałem, który dla przyłącza wody wynosi średnio 120-350 zł za metr bieżący, w zależności od warunków gruntowych i stawek wykonawców. Biorąc pod uwagę te składowe, średni koszt przyłącza wody wynosi od 3 000 zł do 12 000 zł.
Przyłącze kanalizacyjne jest zazwyczaj droższe niż wodociągowe. Wynika to z większej średnicy rur, konieczności zachowania odpowiednich spadków oraz często bardziej skomplikowanych prac ziemnych. Koszt projektu jest zbliżony do wodociągowego, ale robocizna i materiały są droższe – średnia cena za metr bieżący to 250-450 zł. Całkowity koszt przyłącza kanalizacyjnego może więc wynieść od 4 000 zł do 15 000 zł, a nawet więcej, szczególnie jeśli wymaga budowy przepompowni ścieków lub pokonywania znacznych przeszkód terenowych.
Łączny koszt przyłącza wod-kan, czyli obu instalacji, to często wydatek rzędu 8 000 - 20 000 zł. Warto pamiętać, że im dłuższe przyłącza, tym wyższe koszty, dlatego odległość od sieci jest tu kluczowym czynnikiem.
Procedury podłączenia do sieci wod-kan rozpoczynają się od złożenia wniosku o warunki techniczne w lokalnym przedsiębiorstwie wodociągowo-kanalizacyjnym. Po ich otrzymaniu, zlecasz wykonanie projektu przyłączy. Projekt ten musi zostać uzgodniony z gestorem sieci. Następnie uzyskujesz niezbędne pozwolenia (np. na zajęcie pasa drogowego, jeśli przyłącze biegnie pod drogą) i możesz przystąpić do prac. Po ich zakończeniu konieczny jest odbiór techniczny przez przedstawiciela wodociągów, który potwierdza prawidłowość wykonania instalacji i pozwala na podpisanie umowy na dostawę wody i odbiór ścieków.
| Element kosztu przyłącza wody | Orientacyjny koszt (2026) |
|---|---|
| Opłata za warunki techniczne | 50 - 300 zł |
| Projekt przyłącza wody | 1 100 - 2 500 zł |
| Opłaty geodezyjne | 300 - 800 zł |
| Robocizna + materiał (woda, za mb) | 120 - 350 zł |
| Średni koszt przyłącza wody | 3 000 - 12 000 zł |
| Element kosztu przyłącza kanalizacji | Orientacyjny koszt (2026) |
|---|---|
| Projekt przyłącza kanalizacji | 1 100 - 2 500 zł |
| Opłaty geodezyjne | 300 - 800 zł |
| Robocizna + materiał (kanalizacja, za mb) | 250 - 450 zł |
| Średni koszt przyłącza kanalizacji | 4 000 - 15 000 zł |

A może własne ujęcie wody i szambo? Kiedy alternatywne rozwiązania się opłacają?
Nie zawsze mamy możliwość lub opłacalność podłączenia się do sieci wodociągowej i kanalizacyjnej. W takich sytuacjach z pomocą przychodzą rozwiązania alternatywne, które, choć początkowo mogą wydawać się droższe, w dłuższej perspektywie bywają ekonomicznie uzasadnione, a czasem wręcz konieczne. Moje doświadczenie pokazuje, że warto je rozważyć, zwłaszcza na działkach położonych z dala od miejskiej infrastruktury.
Dla dostępu do wody, zamiast wodociągu, można rozważyć budowę studni głębinowej. Koszt jej wykonania jest zmienny i zależy od głębokości wiercenia, warunków geologicznych oraz rodzaju pompy. Zazwyczaj jest to wydatek rzędu 8 000 - 20 000 zł. W porównaniu z wodą z sieci, studnia głębinowa oferuje niezależność i brak comiesięcznych rachunków za zużycie wody. Koszty eksploatacji sprowadzają się głównie do zużycia prądu przez pompę oraz ewentualnych kosztów serwisowania i badania jakości wody. Finansowo, po kilku latach, studnia może okazać się tańsza niż stałe opłaty za wodę z sieci, zwłaszcza przy dużym zużyciu. Praktycznie, zapewnia bezpieczeństwo w przypadku awarii sieci wodociągowej.
W kwestii odprowadzania ścieków, alternatywą dla kanalizacji sieciowej jest szambo betonowe lub przydomowa oczyszczalnia ścieków. Szambo betonowe to szczelny zbiornik bezodpływowy, do którego trafiają wszystkie ścieki z domu. Koszt jego zakupu i montażu, wraz z wykopem i podłączeniem, wynosi zazwyczaj 8 000 - 15 000 zł. Jest to rozwiązanie stosunkowo proste w instalacji, ale generujące stałe koszty eksploatacji związane z regularnym opróżnianiem przez firmę asenizacyjną. Częstotliwość wywozu zależy od pojemności szamba i liczby mieszkańców, co przekłada się na miesięczne wydatki rzędu kilkuset złotych.
Znacznie bardziej zaawansowanym i ekologicznym rozwiązaniem jest przydomowa oczyszczalnia ścieków. Jej koszt instalacji jest wyższy – zaczyna się od 10 000 zł i może przekroczyć 20 000 zł, w zależności od technologii (biologiczna, drenażowa) i wielkości. Jednakże, długoterminowe koszty eksploatacji są znacznie niższe niż w przypadku szamba, ponieważ oczyszczalnia wymaga jedynie okresowego serwisowania i usuwania osadów (raz na rok, dwa lata). W niektórych gminach można uzyskać dofinansowanie na budowę przydomowej oczyszczalni, co dodatkowo zwiększa jej opłacalność.
Inwestor jest zobowiązany do wyboru rozwiązania alternatywnego, gdy działka nie ma dostępu do sieci kanalizacyjnej i nie ma planów jej rozbudowy w najbliższym czasie. Może to być również świadoma decyzja, podyktowana chęcią niezależności (własna studnia) lub troską o środowisko i niższymi kosztami eksploatacji w dłuższej perspektywie (oczyszczalnia). Z prawnego punktu widzenia, oba rozwiązania wymagają odpowiednich pozwoleń i zgłoszeń, a także spełnienia norm dotyczących odprowadzania ścieków.
| Rozwiązanie | Koszt instalacji (2026) | Koszty eksploatacji | Zalety | Wady |
|---|---|---|---|---|
| Szambo betonowe | 8 000 - 15 000 zł | Wysokie (regularne opróżnianie) | Prosta instalacja, niska awaryjność | Wymaga częstego wywozu, zajmuje miejsce, ryzyko przepełnienia |
| Przydomowa oczyszczalnia ścieków | 10 000 - 20 000+ zł | Niskie (okresowy serwis, usuwanie osadów) | Ekologiczna, niskie koszty eksploatacji, możliwość odzysku wody | Wyższy koszt początkowy, wymaga większej powierzchni, wrażliwa na chemię |
Przyłącze gazowe – czy to wciąż opłacalna inwestycja w 2026 roku?
Przyłącze gazowe to medium, które w ostatnich latach budzi wiele pytań o opłacalność, zwłaszcza w kontekście rosnących cen gazu i trendów ekologicznych. Niemniej jednak, dla wielu inwestorów nadal pozostaje atrakcyjną opcją ze względu na komfort ogrzewania i podgrzewania wody. W 2026 roku standardowe koszty przyłączenia do sieci gazowej prezentują się następująco.
Polska Spółka Gazownictwa (PSG), jako główny operator, pobiera opłatę ryczałtową za przyłącze o długości do 15 metrów, która wynosi około 3500 zł. Jest to koszt, który pokrywa większość standardowych przyłączy. Jeśli jednak Twoja działka znajduje się dalej od sieci gazowej, za każdy dodatkowy metr powyżej 15 metrów będziesz musiał dopłacić około 130 zł. To sprawia, że długie przyłącza stają się znacznie droższe.
Do niezbędnych formalności należy zaliczyć uzyskanie warunków technicznych od PSG, a następnie podpisanie z nimi umowy o przyłączenie do sieci. Poza opłatą ryczałtową, musisz uwzględnić dodatkowe koszty. Kluczowy jest projekt instalacji gazowej w budynku, którego cena waha się od 1500 do 3000 zł. Obejmuje on zarówno projekt wewnętrznej instalacji, jak i przyłącza. Należy również doliczyć koszt budowy szafki gazowej, w której zostanie zamontowany gazomierz – to wydatek rzędu kilkuset złotych.
Podsumowując, całkowity budżet na przyłącze gazu, wraz z projektem i szafką, zazwyczaj mieści się w przedziale 5 000 - 8 000 zł, zakładając standardową długość przyłącza. Jeśli przyłącze jest dłuższe, koszty mogą wzrosnąć.
Zastanawiając się nad opłacalnością inwestycji w przyłącze gazowe w 2026 roku, należy wziąć pod uwagę kilka aspektów. Rosnące ceny gazu ziemnego skłaniają wielu do poszukiwania alternatywnych źródeł ogrzewania, takich jak pompy ciepła czy ogrzewanie elektryczne. Z drugiej strony, gaz nadal jest postrzegany jako komfortowe i niezawodne źródło ciepła, a nowoczesne kotły gazowe są bardzo efektywne. Trendy ekologiczne również odgrywają rolę – gaz ziemny, choć paliwo kopalne, jest mniej emisyjny niż węgiel czy olej opałowy. Decyzja o przyłączu gazowym powinna być więc poprzedzona dokładną analizą Twoich potrzeb, dostępności innych źródeł energii oraz długoterminowych prognoz cenowych. Według danych rynkowych, mimo wahań cen, gaz wciąż ma swoje miejsce w miksie energetycznym wielu gospodarstw domowych.
| Element kosztu przyłącza gazowego | Orientacyjny koszt (2026) |
|---|---|
| Opłata ryczałtowa PSG (do 15 mb) | ~3 500 zł |
| Dodatkowy metr przyłącza (powyżej 15 mb) | ~130 zł/mb |
| Projekt instalacji gazowej | 1 500 - 3 000 zł |
| Budowa szafki gazowej | 300 - 800 zł |
| Całkowity budżet na przyłącze gazu | 5 000 - 8 000 zł (dla standardowych długości) |
Całkowity koszt uzbrojenia działki w 2026 roku – realistyczne widełki cenowe
Po przeanalizowaniu kosztów poszczególnych przyłączy, czas na syntetyczne zestawienie, które pozwoli Ci oszacować łączny budżet na uzbrojenie działki. Jak już wspomniałem, widełki są szerokie i zależą od wielu czynników, ale postaram się przedstawić realistyczne scenariusze, które pomogą Ci w planowaniu.
Scenariusz optymistyczny: Działka z mediami w drodze lub bardzo blisko. W tym idealnym przypadku, gdy wszystkie media (prąd, woda, kanalizacja, gaz) znajdują się tuż przy granicy Twojej działki, koszty będą najniższe. Obejmują one głównie opłaty ryczałtowe, projekty i krótkie odcinki przyłączy. Orientacyjny koszt dla takiej sytuacji to około 15 000 zł do 25 000 zł. Jest to najbardziej pożądana sytuacja dla inwestora, minimalizująca zarówno koszty, jak i czas oczekiwania.
Scenariusz pesymistyczny: Działka na uboczu, wymagająca długich przyłączy lub alternatywnych rozwiązań. To sytuacja, w której działka jest oddalona od istniejących sieci, co wymusza budowę długich przyłączy lub zastosowanie alternatywnych rozwiązań, takich jak studnia głębinowa i przydomowa oczyszczalnia ścieków. W takim przypadku koszty mogą drastycznie wzrosnąć. Jeśli musisz doprowadzić wszystkie media na znaczne odległości, a do tego na przykład nie ma kanalizacji i musisz zainwestować w oczyszczalnię, maksymalne koszty mogą przekroczyć 50 000 zł, a nawet sięgnąć 70 000 zł. Warto pamiętać, że każdy dodatkowy metr przyłącza to dodatkowe koszty, które szybko się kumulują.
Niezwykle ważne jest, aby pamiętać o ukrytych kosztach, które często umykają uwadze inwestorów na etapie planowania. Do nich zaliczam przede wszystkim opłaty geodezyjne (wytyczenie, inwentaryzacja powykonawcza), które dla wszystkich przyłączy mogą wynieść łącznie 1 000 - 3 000 zł. Kolejnym elementem są opłaty za zajęcie pasa drogowego, jeśli przyłącza biegną pod drogą publiczną – to może być od kilkuset do kilku tysięcy złotych, w zależności od długości i lokalizacji. Wreszcie, zawsze należy doliczyć pewien bufor na nieprzewidziane prace ziemne czy adaptacyjne, na przykład napotkanie skał, wysokiego poziomu wód gruntowych czy konieczność wykonania dodatkowych przepustów. Zawsze radzę, aby w budżecie na uzbrojenie działki przewidzieć co najmniej 10-15% dodatkowej kwoty na takie niespodzianki.
Podsumowując, całkowity koszt uzbrojenia działki w media w 2026 roku może mieścić się w przedziale od kilkunastu do nawet ponad 50 000 zł. Kluczem do sukcesu jest dokładna analiza warunków na działce przed jej zakupem i rzetelne oszacowanie wszystkich potencjalnych wydatków.
| Medium | Scenariusz optymistyczny (blisko sieci) | Scenariusz pesymistyczny (daleko / alternatywy) |
|---|---|---|
| Prąd | 3 000 - 6 000 zł | 6 000 - 10 000+ zł |
| Woda (sieć) | 3 000 - 6 000 zł | 6 000 - 12 000+ zł |
| Kanalizacja (sieć) | 4 000 - 8 000 zł | 8 000 - 15 000+ zł |
| Gaz | 5 000 - 7 000 zł | 7 000 - 10 000+ zł |
| Alternatywa: Studnia głębinowa | N/A | 8 000 - 20 000 zł |
| Alternatywa: Szambo | N/A | 8 000 - 15 000 zł |
| Alternatywa: Przydomowa oczyszczalnia | N/A | 10 000 - 20 000+ zł |
| Ukryte koszty (geodezja, opłaty drogowe, nieprzewidziane) | 1 000 - 3 000 zł | 3 000 - 8 000+ zł |
| Całkowity koszt (szacunkowo) | 15 000 - 25 000 zł | 30 000 - 70 000+ zł |
Jak uniknąć kosztownych błędów? Praktyczne porady dla inwestora
Uzbrojenie działki to proces, który potrafi być skomplikowany i kosztowny. Jako ekspert, chcę podzielić się z Tobą kilkoma praktycznymi poradami, które pomogą Ci uniknąć typowych błędów, zaoszczędzić czas i pieniądze, a także zapewnić sobie spokój ducha podczas całej inwestycji.
-
Sprawdź uzbrojenie PRZED zakupem działki: To absolutna podstawa, którą niestety wielu inwestorów pomija. Zanim podpiszesz umowę kupna, dokładnie zweryfikuj dostępność mediów. Gdzie uzyskać wiarygodne informacje? Przede wszystkim w urzędzie gminy (wydział architektury i zagospodarowania przestrzennego, wydanie warunków zabudowy), w wydziale geodezji (mapy zasadnicze z naniesionymi sieciami), a także bezpośrednio u lokalnych dostawców mediów (zakład energetyczny, wodociągi, gazownia). Poproś o mapę zasadniczą z naniesionymi sieciami uzbrojenia terenu. To pozwoli Ci ocenić odległości i potencjalne koszty, zanim jeszcze staniesz się właścicielem gruntu. Kupno działki bez sprawdzenia uzbrojenia to jeden z najdroższych błędów, jakie możesz popełnić.
-
Wybór wykonawców: Odpowiedni wybór firm wykonawczych to gwarancja jakości i uniknięcia niepotrzebnych problemów. Na co zwrócić uwagę? Po pierwsze, referencje – zawsze proś o kontakt do poprzednich klientów i sprawdź opinie w internecie. Po drugie, doświadczenie w realizacji podobnych przyłączy w Twojej okolicy. Po trzecie, upewnij się, że firma posiada ubezpieczenie od odpowiedzialności cywilnej (OC). Po czwarte, kluczowa jest jasna i szczegółowa umowa, która precyzuje zakres prac, terminy, koszty oraz warunki gwarancji. Unikaj firm, które oferują podejrzanie niskie ceny – często wiąże się to z niską jakością, ukrytymi kosztami lub brakiem terminowości.
-
Harmonogram prac: Proces uzbrajania działki jest czasochłonny, a formalności potrafią trwać miesiącami. Aby uniknąć przestojów na budowie i związanych z tym dodatkowych kosztów (np. wynajmu sprzętu, który stoi bezczynnie), rozpoczynaj formalności z dużym wyprzedzeniem. Idealnie, jeśli zaczniesz je zaraz po zakupie działki, a nawet jeszcze przed uzyskaniem pozwolenia na budowę. Kluczowa jest koordinacja prac – staraj się, aby prace ziemne pod wszystkie przyłącza (woda, kanalizacja, prąd, gaz) były wykonywane jednocześnie, jeśli to możliwe. To pozwala zaoszczędzić na kosztach koparki i robocizny. Regularnie monitoruj postępy w urzędach i u dostawców mediów, aby w razie potrzeby interweniować i przyspieszać proces.
